配置凍結庫存是否參加MRP計算及PO的相關設置

时间:2014-11-06 16:54:15      阅读:544      评论:0      收藏:0      [点我收藏+]

SPRO->生產->物料需求計劃->計劃->MRP計算->庫存->定義轉移庫存/凍結庫存/有限庫存的可用性

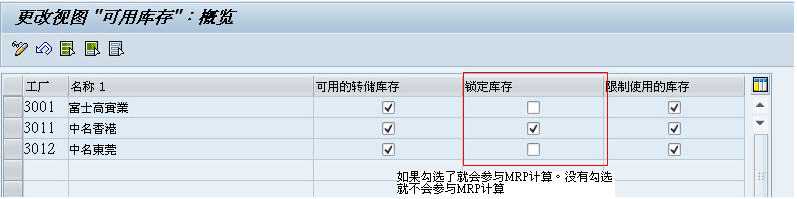

bubuko.com,布布扣

2、交貨完成

  SPRO->物料管理->庫存管理和實際庫存->收貨->設置交貨完成標誌

  標記完成了的,是不會參與MRP計算的,但是還可以繼續收貨的

bubuko.com,布布扣

3、設置容差

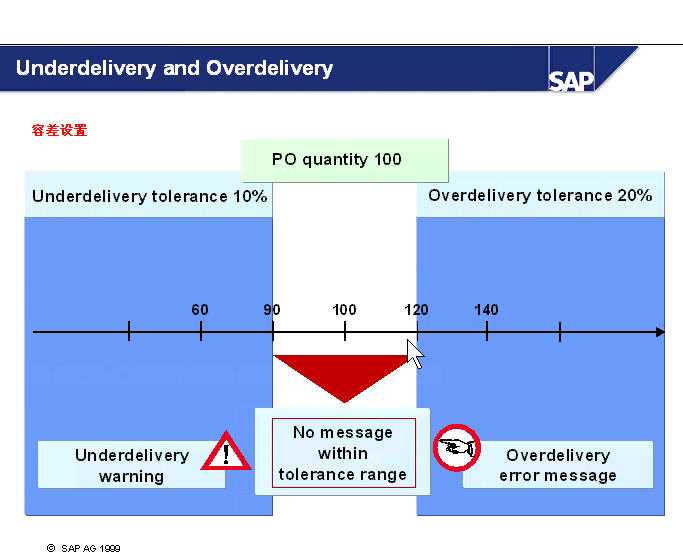

 後台設置:SPRO->物料管理->庫存掛家裡和實際庫存->收貨->設置容差限制

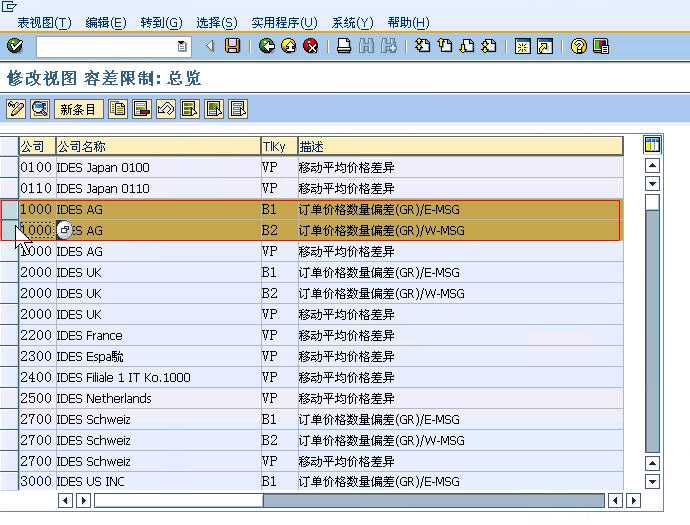

 bubuko.com,布布扣

4、退貨PO

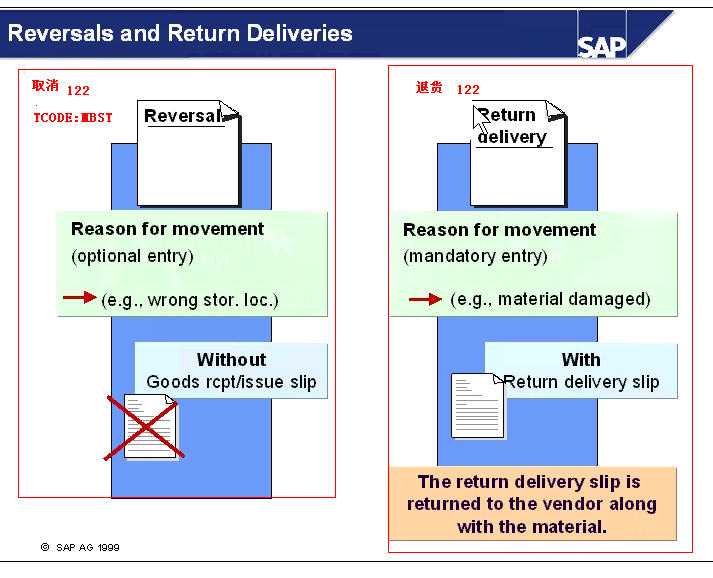

bubuko.com,布布扣

A、自動建立採購訂單

後台設置:SPRO->物料管理->庫存掛家裡和實際庫存->收貨->自動創建採購訂單

物料主檔的採購視圖中勾選自動採購訂單

供應商的採購數據中勾選自動採購訂單

5、生命週期

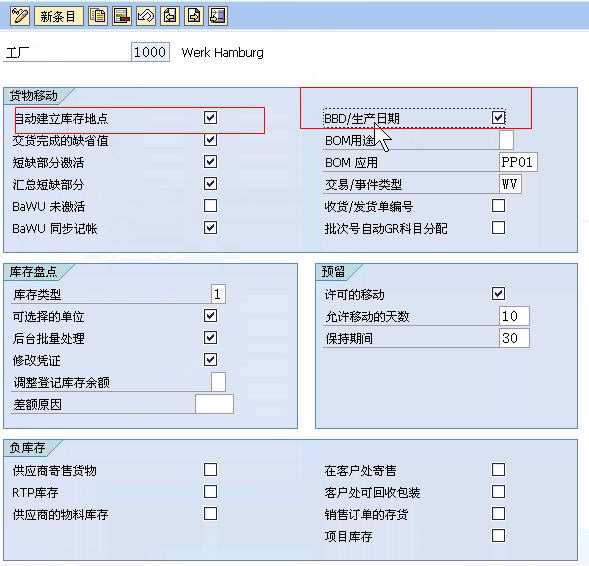

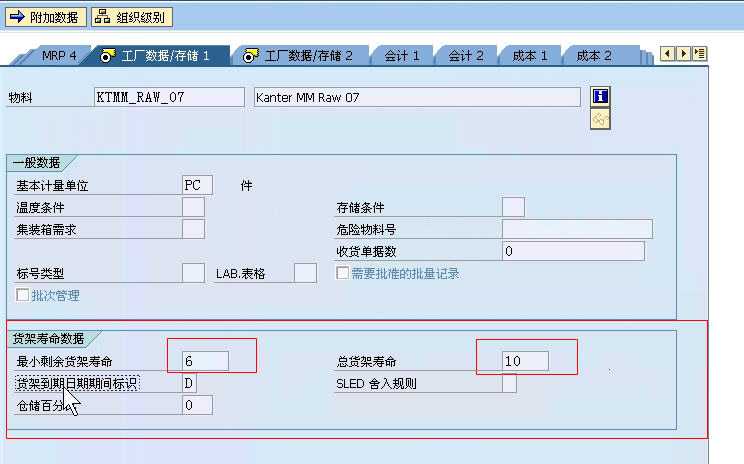

 a、物料主檔工廠數據/存儲1 設置

 bubuko.com,布布扣

 b、工廠級別設置

   SPRO->物料管理->庫存掛家裡和實際庫存->工廠參數

bubuko.com,布布扣

 c、移動類型設置

    SPRO->物料管理->庫存掛家裡和實際庫存->移動類型->複製、更改移動類型

bubuko.com,布布扣

6、最遲的收貨日期和最早的交貨日期

   SPRO->物料管理->庫存掛家裡和實際庫存->定義系統消息的屬性

   最遲的收貨日期 M7 163 ,改成E就不允許超過這個日期收貨

  bubuko.com,布布扣

   最早的交貨日期 M7 254,不允許提前交貨

bubuko.com,布布扣

7、自動建立倉位,圖如第5步中的圖一樣

    1、工廠

    2、移動類型

8、查看物料與庫位關係:MMSC

   查看到期日期的庫存:MB5B
